enero 20, 2023El Presidente de Cooperativa de Obras, Sr. Horacio Silva, junto al jefe de Redes Darío Guareschi; informaron los avances del plan estratégico, el cual comenzó a desarrollarse en 2019 y que consta de cuatro etapas, dos de ellas en funcionamiento.
En total son 4 etapas, las primeras 2 ya están en funcionamiento, mientras que las 2 últimas estarán concluidas a fines del año 2023.
- 1° Etapa: nueva línea de media tensión que abarca las calles Soldado Carrascull y Güemes, hasta las calles Soldado Giraudo y Saavedra.
- 2° Etapa: instalación de cuchillas seccionadoras en calles Italia, España, Belgrano y Saavedra.

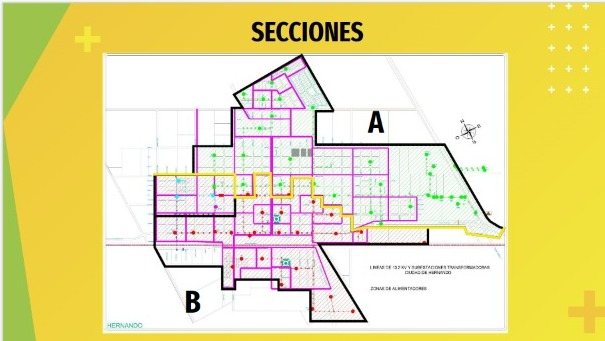

- 3° Etapa: colocación de reconectadores y seccionadores bajo carga, que permiten que el corte de energía sea parcial y no en toda la ciudad de Hernando.
- 4° Etapa: entrará en funcionamiento el nuevo transformador de 33/13,2 KV 6,3 MVA con una nueva línea de distribución en el Parque Industrial de Hernando.
Para poner en marcha los primeros dos seccionadores, el domingo próximo se estará realizando un corte de energía en la ciudad.

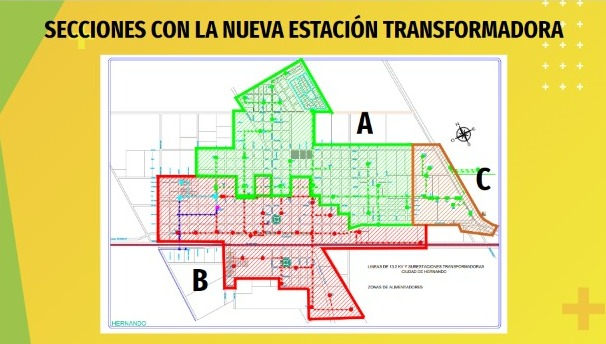

También se comentó que la Estación Transformadora en el Parque Industrial, se encuentra en la etapa de construcción del transformador de 6,3 MVA, la prueba técnica se efectuará en Febrero, para luego ser entregado a la Cooperativa. La puesta en funcionamiento de permitirá dividir a la ciudad en tres zonas: Norte, Sur y Parque Industrial, con un punto de medición independiente esta última, que permitirá además independizar cada sector, encontrar más rápidamente las fallas y seccionar los cortes de manera que no afecten a toda la ciudad.
Esta obra, demanda una inversión de $186.000.000, financiada con un 87% de recursos propios de Coop-Her, y un 13% con préstamo del Banco de la Provincia de Córdoba que fue aplicado a la compra del transformador.
